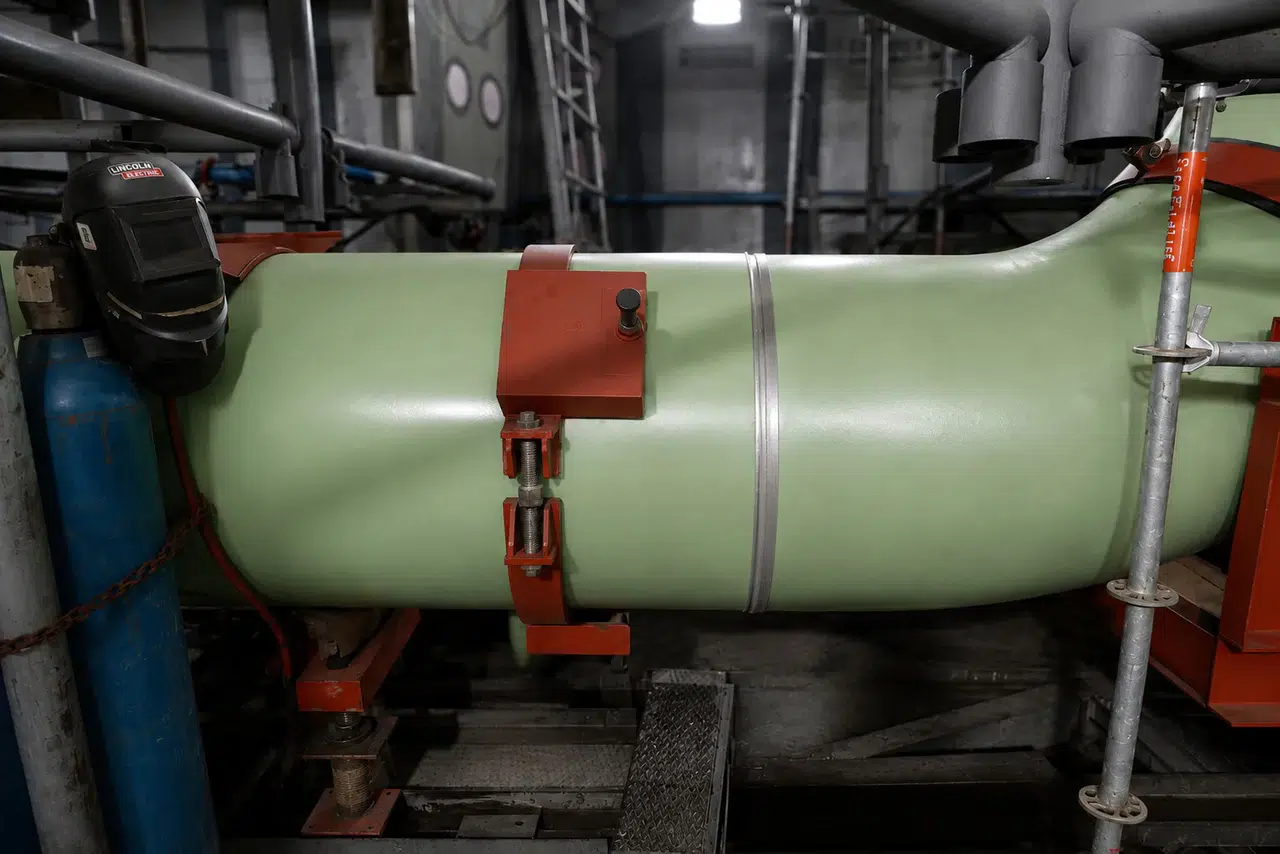

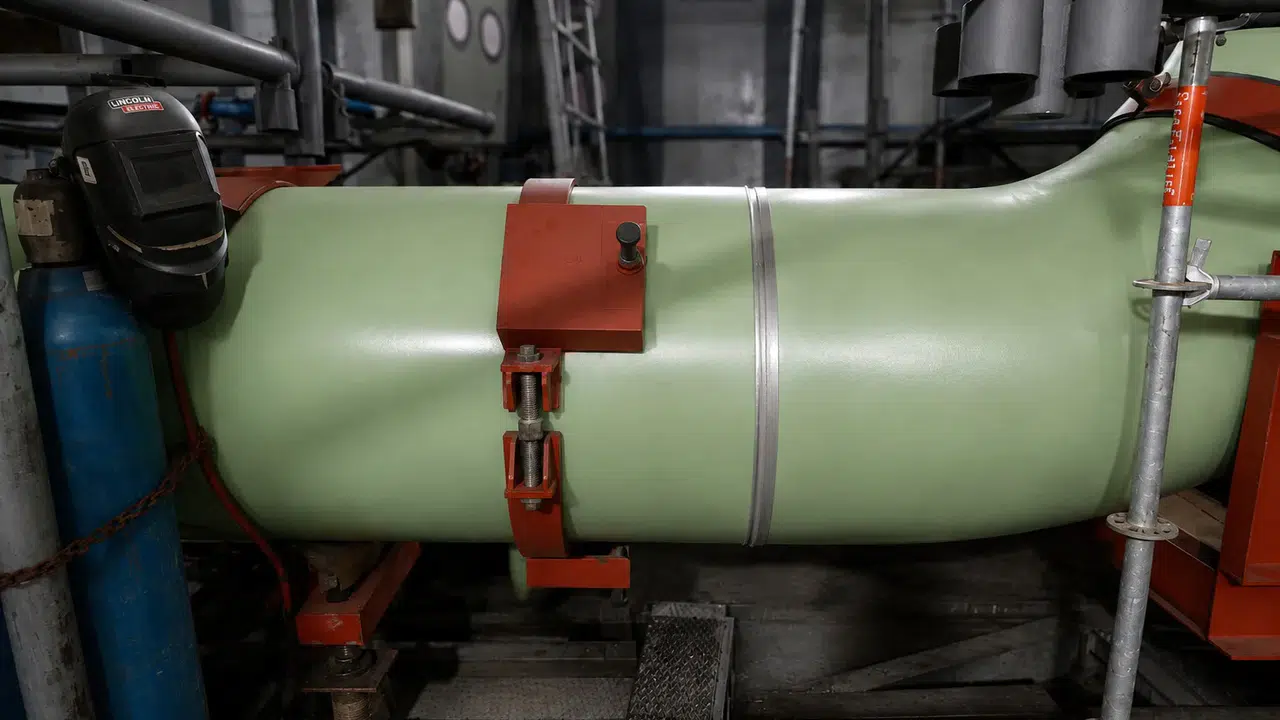

Mersin'de Rusya Devlet Nükleer Enerji Kuruluşu Rosatom tarafından inşa edilen Akkuyu Nükleer Güç Santrali'nde (NGS) önemli bir aşama daha geride kaldı. Santralin 2'nci Güç Ünitesi'nin reaktör binasında, nükleer reaktörü buhar jeneratörleri ve ana sirkülasyon pompalarıyla tek bir sistem halinde birleştiren ana sirkülasyon boru hattının (ASBH) kaynak çalışmaları tamamlandı. Bu çalışmayla birlikte ünitenin birinci devresi oluşturulmuş oldu.
Şirketten yapılan açıklamaya göre, yoğun ve titiz bir süreç gerektiren kaynak işlemleri toplam 73 gün sürdü. Bu süre zarfında boru hattındaki 32 bağlantı noktasının tamamında kaynak yapıldı. Operasyonda mühendislik ve teknik uzmanlar, kaynakçılar, montaj uzmanları, boru kesim uzmanları, tahribatsız muayene uzmanları, ısıl işlem uzmanları ve kalite kontrol birimlerinin çalışanları görev aldı. Tüm aşamalar, belirlenen teknolojik işlem sırasına uygun olarak gerçekleştirildi.
Kaynaklarda kalite kontrolü ve ısıl işlem
Kaynak çalışmaları sırasında birleşim yerleri titizlikle denetlendi. Uzmanlar, tüm kontrollerden olumlu sonuç alınmasının ardından bir sonraki aşamaya geçti.

Her bağlantı noktası, iç metal gerilimini gidermek ve tasarlanan performans özelliklerini sağlamak amacıyla yüksek sıcaklıkta ısıl işleme tabi tutuldu. Ayrıca boru hattını korozyona karşı korumak için bağlantıların iç yüzeyine özel bir kaynak kaplaması uygulandı.
Teknolojik işlemlerin tamamlanmasının ardından kaynaklı bağlantıların kalitesi ultrasonik, kılcal ve radyografik muayene yöntemleri de dahil olmak üzere çeşitli kontrol yöntemleriyle ayrıntılı olarak incelendi.
Genel Müdür Butckikh'ten değerlendirme
Akkuyu Nükleer A.Ş. Genel Müdürü Sergei Butckikh, konuya ilişkin yaptığı açıklamada, ana sirkülasyon boru hattının kaynak işlemlerinin bir güç ünitesinin inşasındaki en kritik operasyonlardan biri olduğunu vurguladı.

Butckikh, "2'nci Güç Ünitesi'nde bu çalışma 73 günde tamamlandı. Bu, çalışmaların titizlikle organize edilmesi ve deneyimli uzmanlardan oluşan ekibin koordineli çalışması sayesinde elde edilen önemli bir sonuçtur.
Bununla birlikte, her aşamadaki temel kriterimiz kalite oldu. Ana sirkülasyon boru hattının kaynak çalışmalarını tamamlayarak 2'nci Güç Ünitesi'nin birinci devresini oluşturduk.
Böylece reaktör tesisi ekipmanlarının boru hatlarıyla bağlantısına yönelik çalışmaların sürdürülmesi ve devreye alma çalışmalarına hazırlık için gerekli koşulları sağlamış olduk" ifadelerini kullandı.
